7.2キロに、6,500億円。なにわ筋線の中身

大阪の地下で、いま7.2キロのトンネルが掘られている。総事業費はおよそ6,500億円。単純に割ると、1メートルあたり約9,000万円だ。 この路線が国の答申に載ったのは1989年、37年前だった。なぜ、いまごろ掘っているのか。そして、その金は誰が払うのか。 動画では12分で通した話を、ここでは資料の数字にそって、もう少しゆっくり並べていく。

最終更新:2026年9月3日

この記事のもとになった動画

動画で12分、記事でその裏側を。サムネイルを押すと、このページのまま再生できる。

YouTubeで見る

この回の数字

EP04 6,500億円 総事業費の見通し(当初 約3,300億円から倍増)
EP04 約9,000万円 1メートルあたりの建設費(6,500億円÷7,200mの概算)
EP04 1989年 国の答申に「2005年までに整備」と書かれた年

※ 数字は動画公開時点のもの。総事業費は「見通し」であり、確定額ではない。最新値は各公表元で確認のこと。

① 大阪から関空へ、まっすぐ行けない

なにわ筋という大通りの下に、線路がない

「関空行きの特急は梅田に来ない」と書かれた動画サムネイル。背景は関西空港の南海チケットオフィス
EP04 サムネイル関西空港の南海チケットオフィスに掲げられた案内には「to NAMBA! rapi:t Fastest 34min」とある。速いのは難波まで、である。画像:大阪探検隊(自前撮影の映像から作成)

大阪の心臓部=梅田から、空の玄関=関西空港へ。地図の上ではほぼ真南だが、鉄道はまっすぐ通っていない。 南海の空港特急ラピートは難波止まりで、梅田には来ない。 JRの特急はるかは大阪駅に来るが、大阪環状線を西へぐるりと回る遠回りのルートを走る。

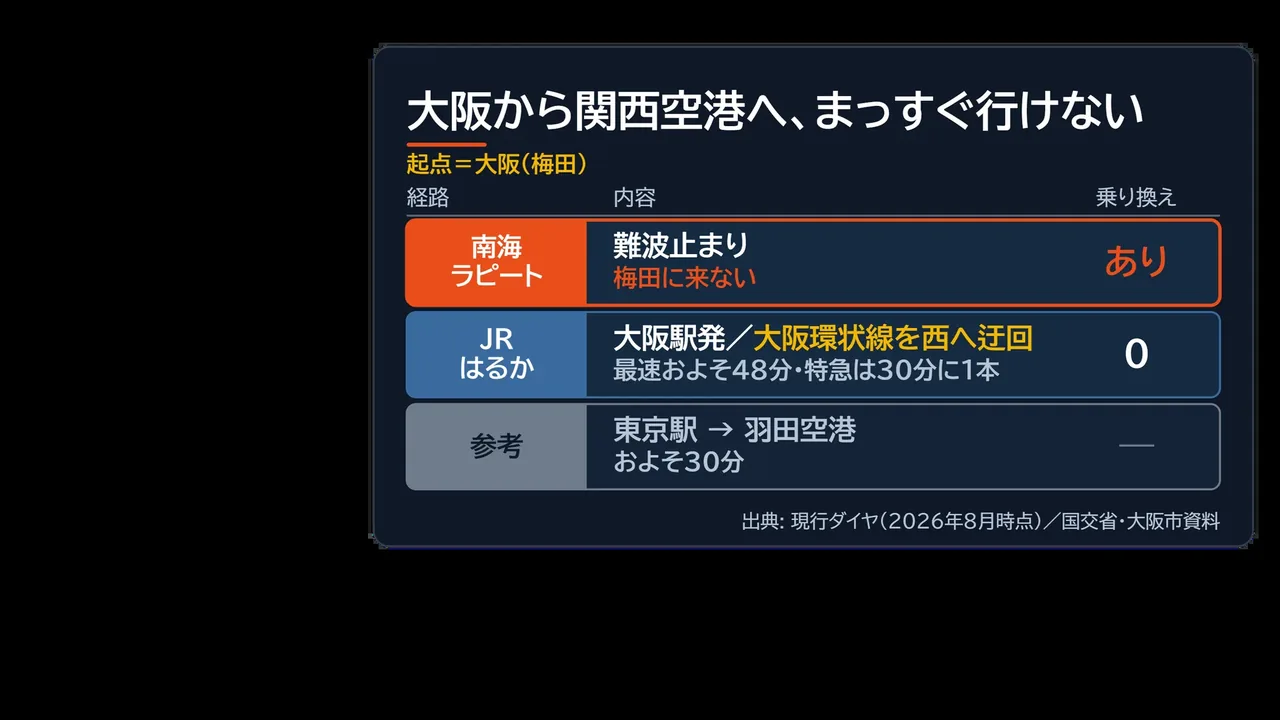

大阪から関西空港への経路を比べた図解。南海ラピートは難波止まり、JRはるかは大阪駅発で環状線を西へ迂回、最速およそ48分
図解1起点=大阪(梅田)から関空まで。乗り換えなしで行けるのは「はるか」だけで、それでも最速およそ48分。参考に、東京駅から羽田空港はおよそ30分。図解: 動画EP04より(大阪探検隊作成)

大阪駅から関空まで、最速でおよそ48分。これは2017年の大阪市戦略会議資料に載る想定値で、しかも特急は30分に1本しかない。 投稿前に現行ダイヤを確認したところ、うめきた地下ホーム経由の「はるか」で最速47分だった(2026年8月時点)。 東京駅から羽田空港がおよそ30分であることを思えば、大阪の空港は体感でかなり遠い。

南海50000系ラピートの先頭部。青い流線型の車体
ラピート関空へ向かう南海の特急。青い鉄仮面は、難波から先へは行かない。写真: 663highland / CC BY 2.5 / Wikimedia Commons
JR西日本281系「はるか」の車両
はるかこちらは大阪駅に来る。ただし環状線を西へ迂回する経路だった。写真: Sui-setz(パブリックドメイン / Wikimedia Commons

原因は単純で、梅田から難波へ抜けるなにわ筋という大通りの下に、線路がないからだ。 ここに南北のバイパスを1本通せば、梅田も新大阪も関空も、まっすぐつながる。誰でも思いつく話である。 実際、国は早くから気づいていた。問題は、そこから37年かかったことだ。

② 37年、棚の上にあった路線

1989年の答申から、2021年の本格着工まで

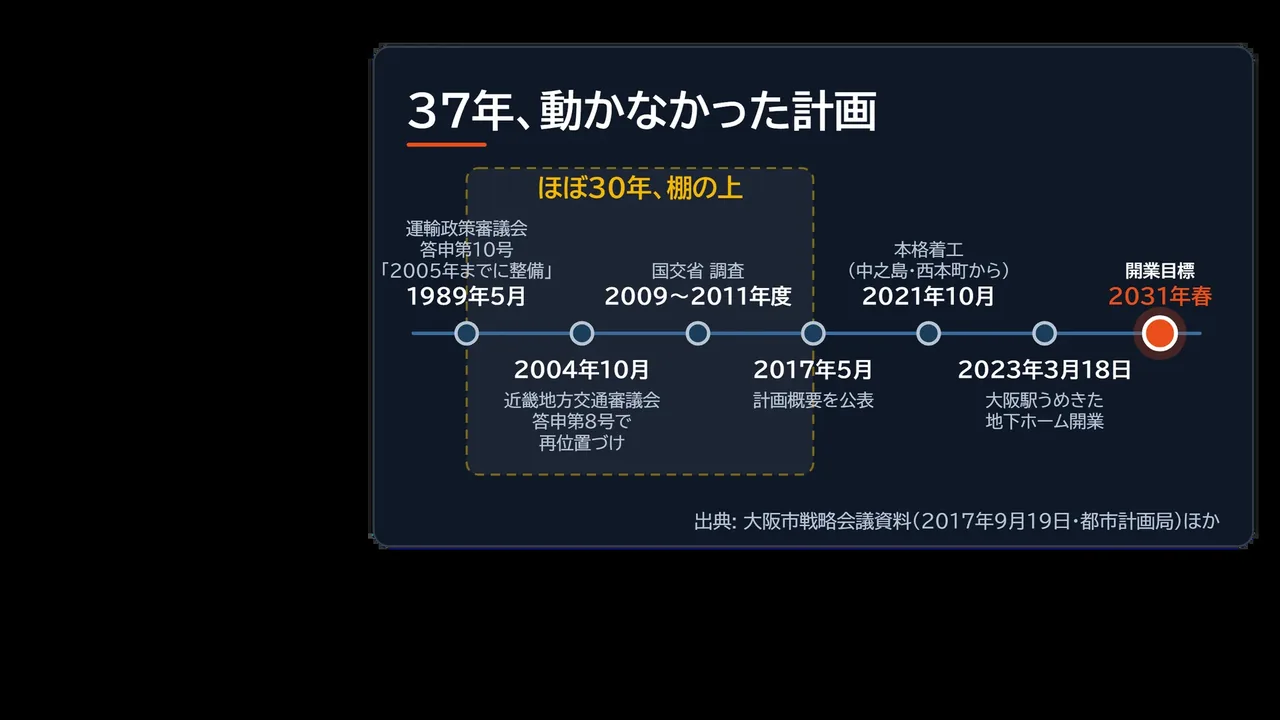

なにわ筋線の年表図解。1989年の運輸政策審議会答申第10号から2031年春の開業目標まで
図解21989年の答申から2031年春の開業目標まで。真ん中のおよそ30年は、計画が棚の上に置かれたままだった。図解: 動画EP04より(大阪探検隊作成)

1989年5月、運輸政策審議会の答申第10号は、なにわ筋線を「2005年までに整備する路線」と位置づけた。 このときの区間は新大阪〜梅田北〜なにわ筋〜湊町・汐見橋。終点のひとつに、いまのルートにはない汐見橋の名がある。 ところが答申の直後にバブルが崩壊し、計画はほぼ30年、動かないまま置かれた。 背景には、数千億円の新線を掘る体力が当時の大阪になかったことがある——とみられるが、これは推定である。 資料に残っているのは「止まっていた」という事実と、その前後の順番だけだ。

1989年5月運輸政策審議会 答申第10号。「2005年までに整備する路線」と位置づけ
2004年10月近畿地方交通審議会 答申第8号で再位置づけ
2009〜2011年度国土交通省の調査。2014年以降、大阪府市・JR西日本・南海の検討会
2017年5月計画概要を公表。このとき終点はJR難波と新今宮になり、汐見橋ルートは外れた
2021年10月本格着工。まず中之島・西本町から
2023年3月18日大阪駅うめきた地下ホーム開業。バイパスの北側入口が先行開業した
2031年春開業目標(2030年度末)

風向きを変えたのは空だった。日本を訪れる外国人は2010年の861万人から2019年の3,188万人へ、およそ4倍に増えている(日本政府観光局=JNTO)。 その多くが関空から入ってくる。空港へつながる血管の細さが、いよいよ無視できなくなった。 ——ただし、この「インバウンドが事業化を後押しした」という筋書きも、公式資料に因果として書かれているわけではない。 ここでは「訪日客が増えた」「2017年に計画が公表された」「2021年に着工した」という順番だけを並べておく。

そして2023年3月、バイパスの北側の入口が先に開いた。大阪駅のうめきた地下ホームである(→ EP03 梅田の駅名の話)。 はるかが大阪駅に来られるようになったのは、この入口のおかげだ。あとは、南へ掘り進むだけになった。

③ 3,300億円の設計図 — 線路を持つ会社と、走らせる会社

2017年の計画に書かれていた、お金の組み立て

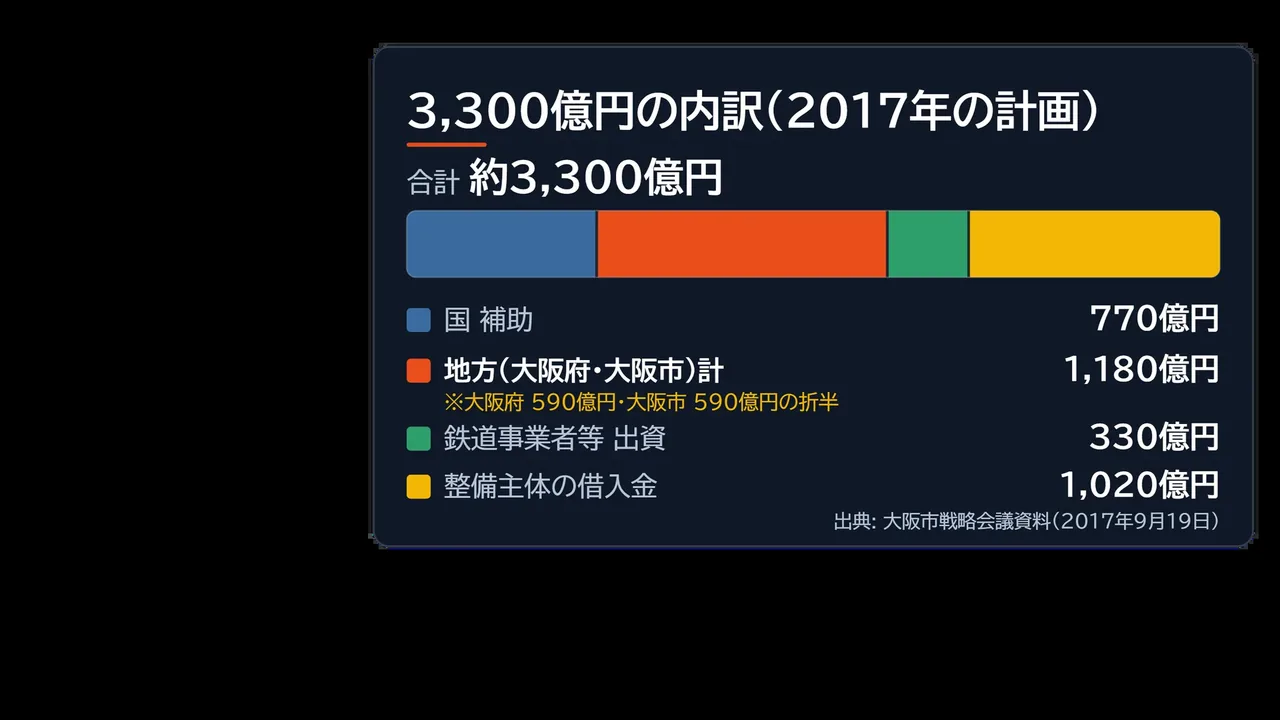

3,300億円の内訳図解。国補助770億円、地方1,180億円、鉄道事業者等出資330億円、整備主体の借入1,020億円
図解32017年の計画で示された、約3,300億円の内訳。図解: 動画EP04より(大阪探検隊作成・出典 大阪市戦略会議資料 2017年9月19日)
国 補助770億円
地方(府・市)1,180億円(大阪府 590億円・大阪市 590億円の折半。出資330億円+補助850億円)
鉄道事業者等 出資330億円
整備主体の借入金1,020億円(開業後の線路使用料収入で40年かけて償還)
合計約3,300億円(補助対象事業費 約3,000億円+対象外 約300億円)

借りるのは関西高速鉄道株式会社。線路を造って持つことだけが仕事の会社で、制度上は第三種鉄道事業者にあたる。 電車を走らせるのはJR西日本と南海電気鉄道(第二種鉄道事業者)で、この2社が線路使用料を払い続ける。 その使用料で40年かけて借金を返す——これが償還型上下分離と呼ばれるかたちだ。道路でいえば、通行料で建設費を返していく高速道路と同じ発想である。

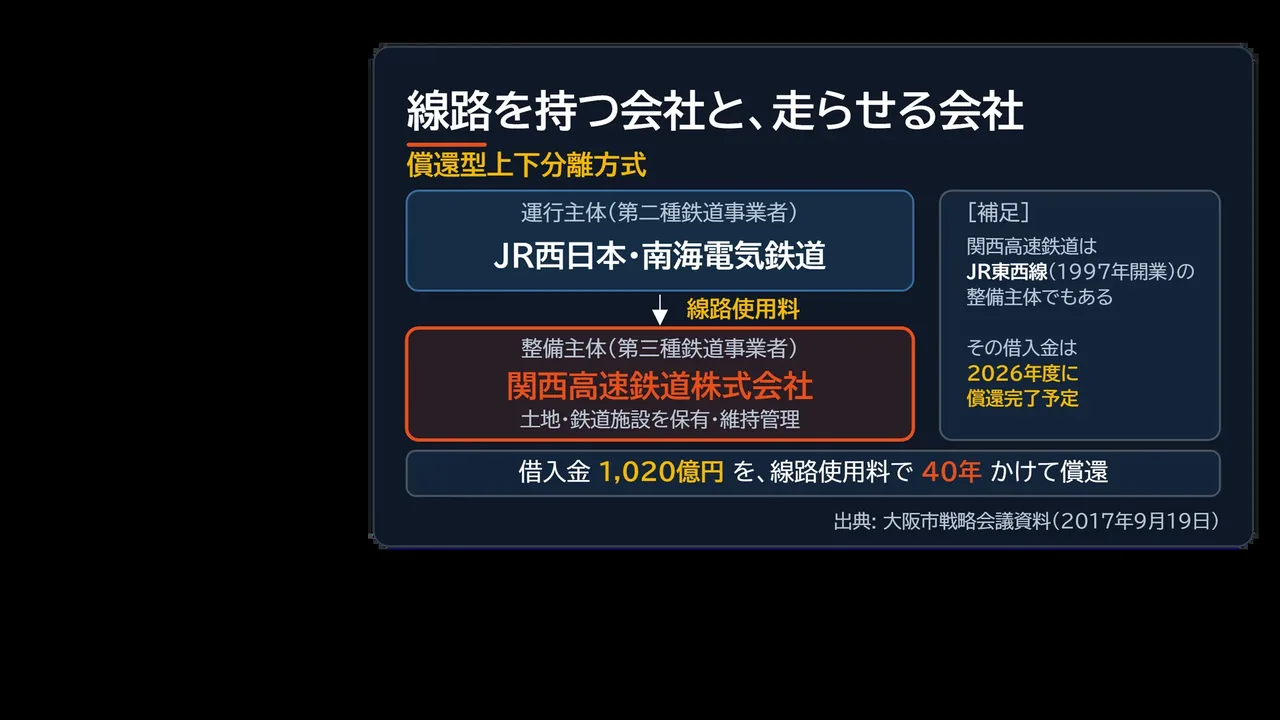

償還型上下分離方式の図解。整備主体の関西高速鉄道が線路を保有し、運行主体のJR西日本と南海が線路使用料を払う
図解4線路を持つ会社と、走らせる会社。関西高速鉄道はJR東西線(1997年開業)の整備主体でもあり、その借入金は2026年度に償還が終わる予定だった。図解: 動画EP04より(大阪探検隊作成・出典 大阪市戦略会議資料 2017年9月19日)

この会社にとって、大きな工事は2度目になる。1997年に開業したJR東西線を造ったのも同じ会社で、その借入金は2026年度にちょうど返し終わる予定だ(2017年の市資料)。 1本目のローンを完済して、2本目を組む。そういうタイミングにあたる。

そしてもうひとつ、2017年の計画には値上がりしたときのルールが先に書き込まれていた。ここが、あとで効いてくる。

建設中に事業費が増えた場合は、大阪府・大阪市と鉄道事業者が応分に負担する。開業後の需要変動・金利変動のリスクは鉄道事業者が負う。事業の継続が困難になった場合も、整備主体の借入金を府・市は負担しない(天災等が原因であれば別途協議)。

出典:大阪市戦略会議資料「なにわ筋線について」(2017年9月19日・都市計画局)。要旨を短くまとめたもので、原文そのままではない。

④ 3,300億円が6,500億円になった日

2026年4月30日、府と市がそれぞれ約600億円の負担増を公表した

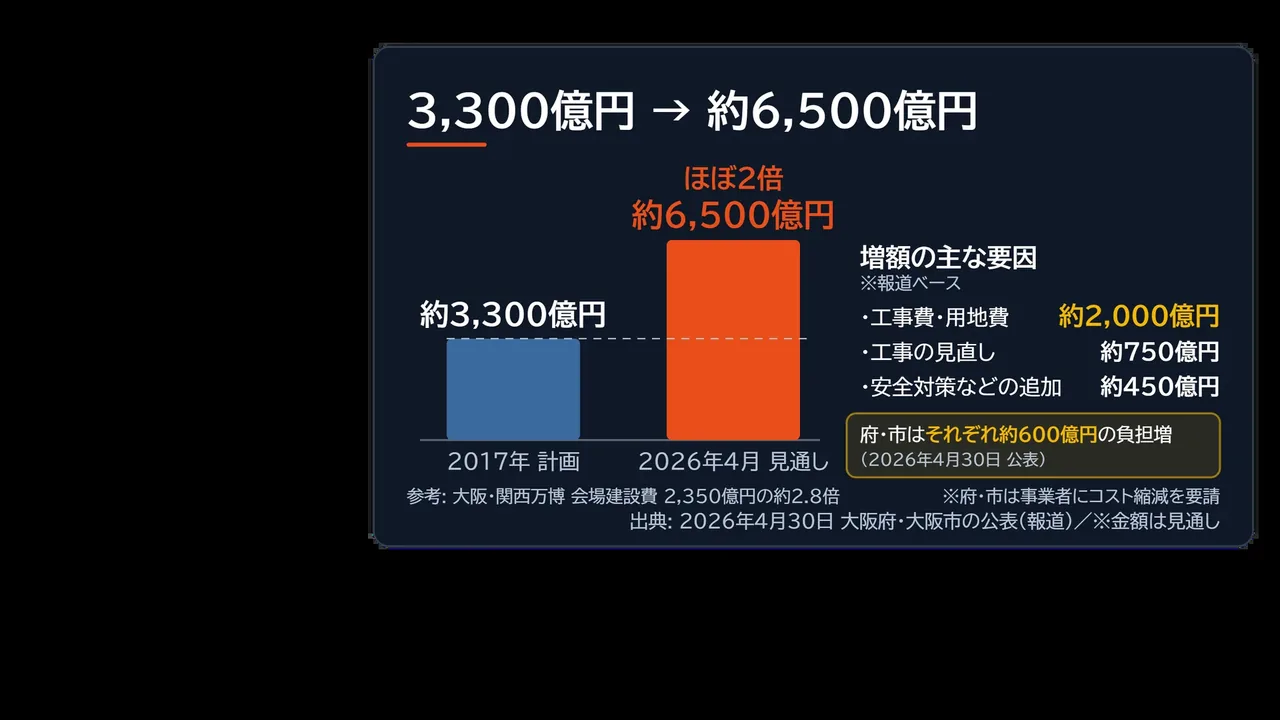

3,300億円から約6,500億円への増額図解。工事費・用地費約2,000億円、工事の見直し約750億円、安全対策などの追加約450億円
図解5ほぼ2倍。参考に、大阪・関西万博の会場建設費2,350億円のおよそ2.8倍にあたる。図解: 動画EP04より(大阪探検隊作成・増額の内訳は報道ベース)

2026年4月、関西高速鉄道から「総事業費が約6,500億円になる見通し」との報告が出た。当初計画のほぼ2倍である。 そして2026年4月30日、大阪府と大阪市がそれぞれ会議を開き、この試算を正式に公表した。 府・市はそれぞれ約600億円の負担増。従来の府市負担は合わせて約1,180億円(590億円ずつ)だったから、単純に見て倍近い上積みになる。

工事費・用地費約2,000億円
工事の見直し約750億円
安全対策などの追加約450億円
府・市の負担増それぞれ約600億円(2026年4月30日 公表)
開業目標2031年春のまま据え置き

増額の内訳は報道ベース(産経・MBS・朝日・日本経済新聞 2026年4月)。総事業費は「見通し」であり、確定額ではない。

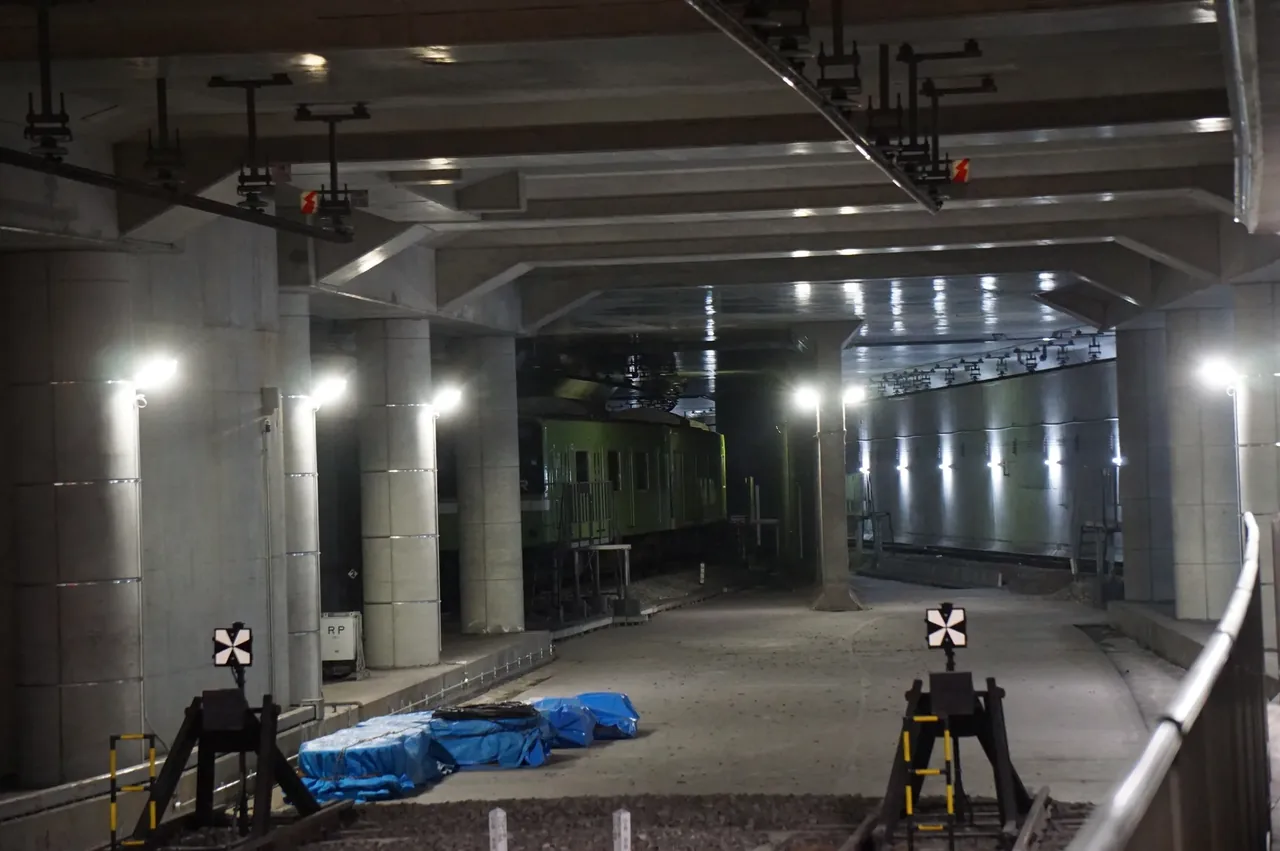

JR難波駅付近のなにわ筋線接続工事の様子
JR難波南端の接続部。増額の最大の要因は、この工事費と用地費だと報じられている。写真: 小倉商事 / CC BY-SA 4.0 / Wikimedia Commons

税金の垂れ流しではないか——数字を見た瞬間はそう思った。 ただ、③で見たとおり、2017年の計画には「建設中に増えたら府・市と鉄道事業者が応分に負担する」と先に書いてある。 つまりルールどおりの展開であって、想定外の穴が開いたわけではない。府と市は関西高速鉄道にコスト縮減も要請している。

採算の見立ては、2017年時点で1日およそ20万人の利用が前提だった。費用便益比(B/C)は30年で1.40、50年で1.59という試算が示されている。 ちなみに御堂筋線の梅田駅は1日およそ41万人(→ EP03)。その半分にあたる数字を、多いとみるか強気とみるかは分かれるところだと思う。

⑤ 化ける街と、幻の終点

中之島・西本町・新難波と、ルートから外れた汐見橋

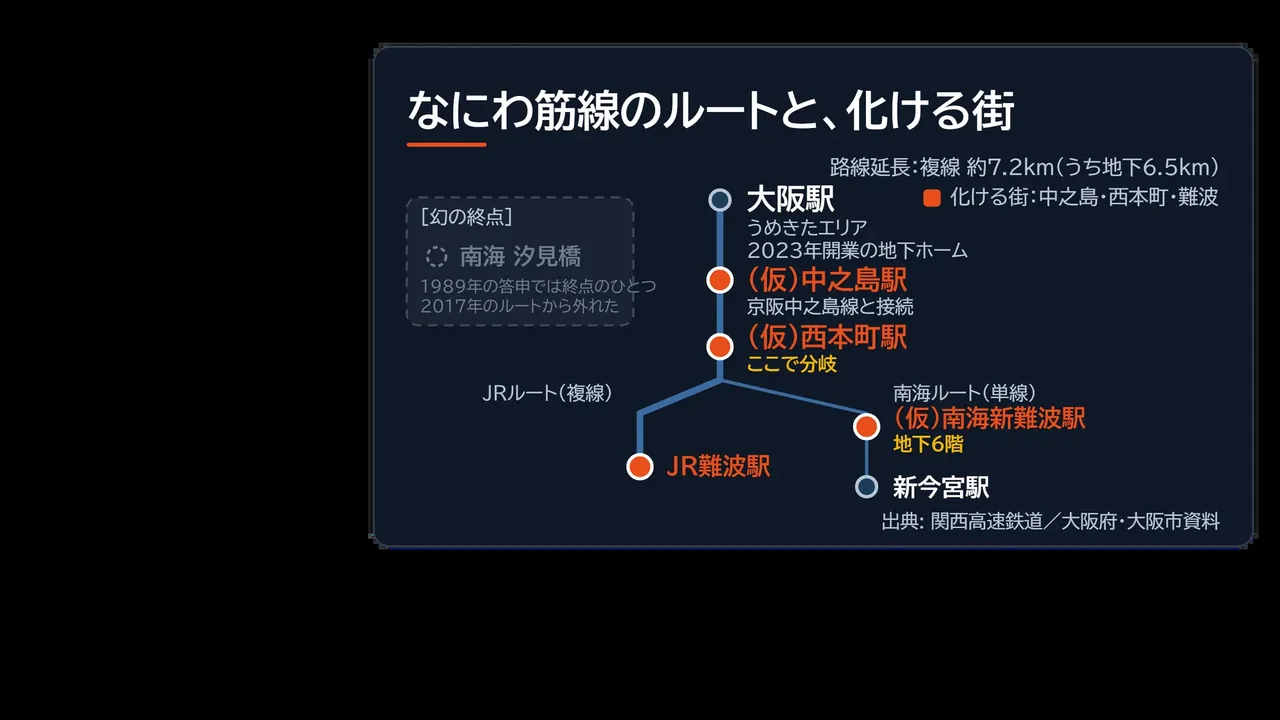

なにわ筋線のルート図解。大阪駅うめきたから中之島、西本町で分岐し、JRルートはJR難波、南海ルートは南海新難波を経て新今宮へ
図解6複線 約7.2km(うち地下6.5km)。西本町で分岐し、JRは複線でJR難波へ、南海は単線で新今宮へ向かう。図解: 動画EP04より(大阪探検隊作成・出典 関西高速鉄道/大阪府市資料)

新しくできる駅は3つ。(仮)中之島(京阪中之島線と接続)、(仮)西本町、そして(仮)南海新難波。 南海新難波は阪神高速を避けるために深く潜り、地下6階という大深度の駅になる。

光が当たるのは、まず中之島の西側だ。川に挟まれた一等地でありながら、南北方向の鉄道がないため駅から遠く、低未利用地が残っている。 ここに駅ができれば、うめきたと中之島が1駅でつながる。市の資料には「第2の御堂筋」という言葉まで出てくる。

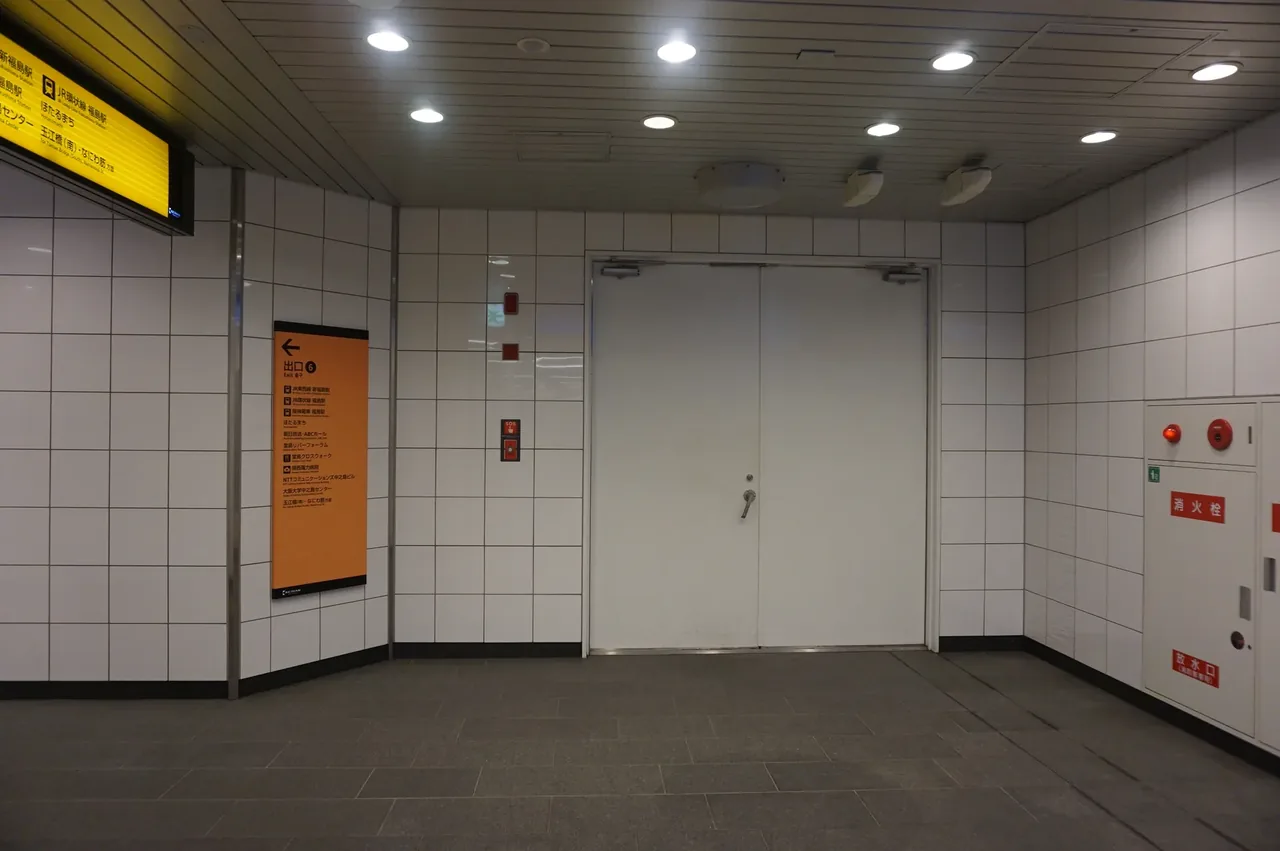

中之島駅のなにわ筋線通路予定地。仮囲いの奥に将来の接続部が用意されている
中之島京阪中之島駅の、なにわ筋線への通路予定地。接続の準備は、もう物理的に始まっている。写真: 小倉商事 / CC BY-SA 4.0 / Wikimedia Commons

ふたつめは難波。効果は駅の混雑に出る。 いまなんば駅周辺でいちばん混む通路は1日およそ10万6,000人だが、試算ではこれが6万人まで、約4割減るとされている(平成22年パーソントリップ調査ベース)。

幻の終点・汐見橋

②で触れたとおり、1989年の答申では、この線の終点のひとつは南海の汐見橋だった。 難波から西へ1キロほどの小さな駅で、そこから出る汐見橋線は2両編成が30分に1本。「都心の秘境」と呼ばれることもある。

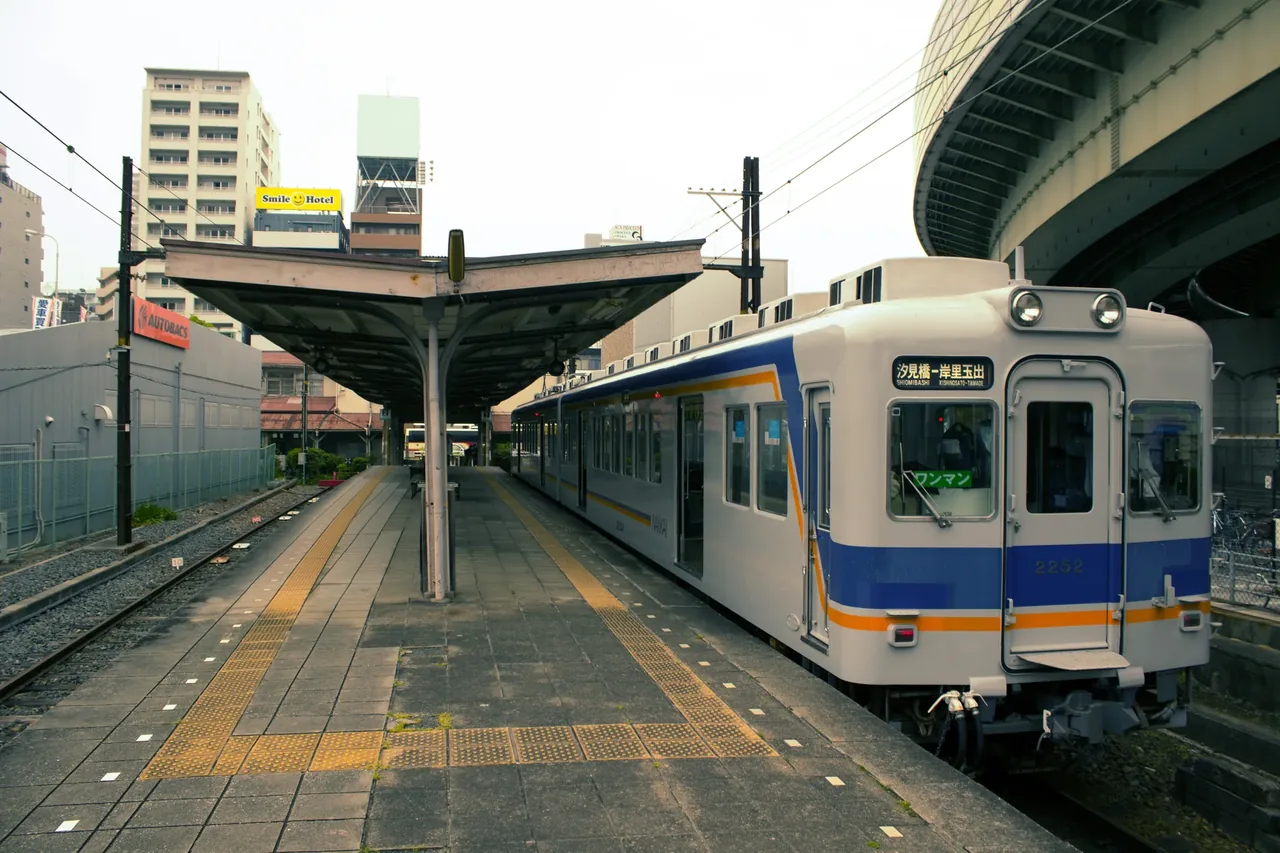

南海汐見橋駅のホームに停まる2両編成の電車
汐見橋1989年の答申では、ここが終点のひとつだった。2017年に決まったルートからは外れている。写真: Takesi0705 / CC BY-SA 4.0 / Wikimedia Commons

もし当初案のままなら、この小さな路線が空港特急の通り道になっていたかもしれない。 しかし2017年に決まった実際のルートは新今宮経由だった。バイパスは太い血管につなぐ必要がある——選ばれたのは南海本線の側だった。 なぜ汐見橋が外れたのか、その判断の理由を明記した公表資料は見つかっていない。ここでは「選ばれなかった」という結果だけを書いておく。

⑥ 開業後、関空はどれだけ近くなるか

40分程度・乗り換え0。本数はおよそ2倍になる計画

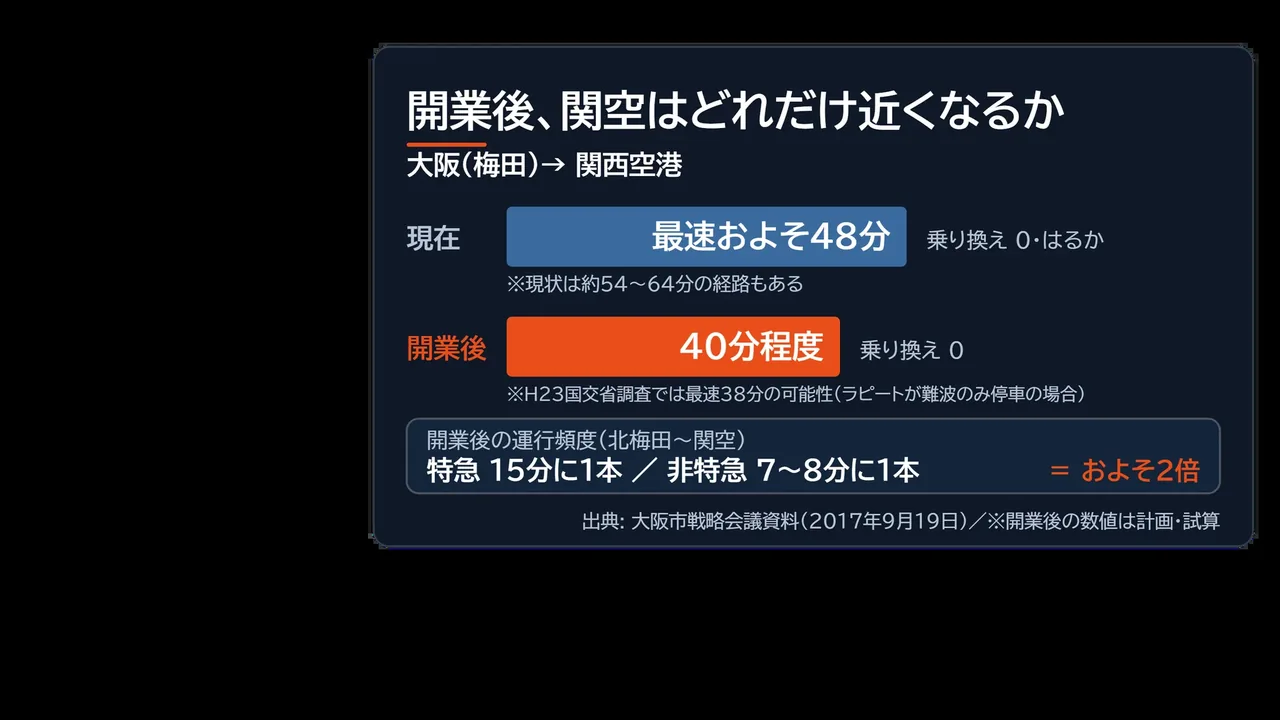

開業後の関空アクセス図解。現在は最速およそ48分、開業後は40分程度・乗り換え0。運行頻度は特急15分に1本、非特急7〜8分に1本
図解7時間だけでなく、本数も変わる。特急15分に1本・非特急7〜8分に1本=いまのおよそ2倍という計画。図解: 動画EP04より(大阪探検隊作成・出典 大阪市戦略会議資料 2017年9月19日)

2017年の市資料では、開業後の大阪(梅田)〜関西空港は40分程度・乗り換え0。 平成23年の国交省調査では、ラピートが難波のみ停車する場合に最速38分という可能性も示されている。いずれも計画・試算値であり、確定した所要時間ではない。

変わるのは所要時間だけではない。デイタイムの運行計画は、JRが特急3本・快速4本、南海が特急2本・急行4本。 合わせると北梅田〜関空は特急15分毎・非特急7〜8分毎になる。いまのおよそ2倍の密度だ。

副次的な効果もある。御堂筋線の梅田→淀屋橋の混雑は約17%緩和すると試算されており、 はるか・くろしお・関空快速がなにわ筋線へ移ることで、大阪環状線のダイヤにも余裕が生まれる(桜島方面の増便可能性など)。 経済効果としては、建設投資の波及5,104億円、沿道開発の促進3,416億円などの試算が資料に並ぶ。産業連関表を使った試算値である。

動画では言い切らなかったこと

制作時の調査メモから、断定を避けた点をそのまま出しておく

  • 6,500億円は「見通し」の数字。府と市は事業者にコスト縮減を要請しており、確定額ではない。動画でも記事でも「およそ」を外していない。
  • バブル崩壊で計画が止まった、という因果は推定。資料にあるのは「答申の直後に経済環境が変わった」「約30年動かなかった」という時系列だけ。「〜とみられる」以上には踏み込んでいない。
  • 汐見橋ルートが外れた理由は未確認。判断の理由を書いた公表資料は見つかっていない。順番と結果だけを述べている。
  • 汐見橋線「2両編成が30分に1本」は時刻表で未確認。複数の二次情報が一致しているため本文でも書いたが、原典(時刻表)での確認はしていない。
  • 所要時間「およそ48分」は2017年市資料の想定値。2026年8月時点の現行ダイヤでは最速47分(はるか・うめきた地下ホーム経由)。1分の差は「およそ」の範囲として扱った。
  • 需要予測20万人/日は前提であって実績ではない。B/C 1.40(30年)・1.59(50年)も、この前提の上に立つ試算値。
  • 路線延長は資料によって7.2kmと7.4kmがある。営業延長と建設延長の違いとみられるが、本記事では公式サイトの「約7.2km」に統一した。

2026年9月時点の続報

動画公開後の動き(2026年8月〜9月)

進捗はおよそ2割。2026年8月18日の関係会議の資料として、2025年度末時点の事業全体の進捗率が約18%(用地取得 約38%・工事 約12%)と伝えられている。鉄道プレスネットが報じた「2026年2月時点で2割超」とも整合する。ただし2026年8月分は個人の転記が出所のため、数字は「約2割」として扱う。

事業費は約6,400〜6,500億円で精査。従来の3,291億円から6,425億円へ精査が完了し、費用便益比(B/C)1.05として大阪府市が事業継続の妥当性を確認した、と報じられている(2026年8月21日までの報道・単独出典のため断定しない)。

開業目標は2031年春のまま。変更は確認されていない。

関空アクセスの短縮幅。関西高速鉄道の公式サイトでは、新大阪〜関西空港でJR約2分・南海約10分の短縮が見込まれるとしている。

新駅周辺の再開発。中之島・西本町・南海新難波について、2026年6月以降の新規発表は確認できていない。中之島駅では地下5層構造の大規模掘削が進行中と伝えられている。

出典・参考

数字はいずれも公表時点のもの。総事業費・所要時間・需要予測は見通しまたは試算であり、確定値ではない。

よくある質問

なにわ筋線はいつ開業しますか?

2031年(令和13年)春=2030年度末が開業目標です。2026年4月に総事業費の見直しが公表されたときも、この目標は据え置かれました。2026年9月時点でも変更は確認されていません。

6,500億円は、結局だれが払うのですか?

2017年の計画では、国の補助770億円、大阪府と大阪市が590億円ずつで計1,180億円、鉄道事業者等の出資330億円、そして整備主体である関西高速鉄道の借入1,020億円という内訳でした(合計 約3,300億円)。借入分は、JR西日本と南海が払う線路使用料で40年かけて償還します。2026年4月の増額分については、大阪府と大阪市がそれぞれ約600億円の負担増になると公表されています。

大阪駅から関西空港は、どれだけ速くなりますか?

2017年の大阪市資料では、開業後は乗り換えなしで40分程度、条件がそろえば最速38分という試算が示されています。現在は特急はるかで最速およそ48分(2017年資料の想定値。2026年8月の現行ダイヤでは最速47分)で、特急はおおむね30分に1本です。開業後の数値はいずれも計画・試算値で、確定した所要時間ではありません。
